Desde la Dirección Provincial de Energía se informó que continúa la ejecución de la obra de “Reacondicionamiento de la Línea de Media Tensión de 33 kV El Sauzal – Algarrobo del Águila”.

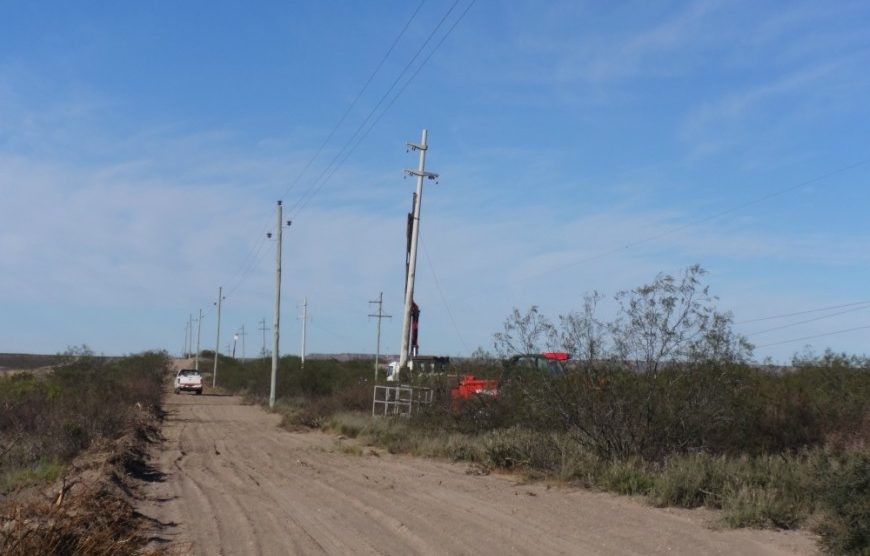

Luciano González, gerente Técnico de APE, comentó que se reemplazan las columnas de madera de la LMT (Línea de Media Tensión) por estructuras de hormigón armado provistas por la APE. Con una longitud aproximada de 160 kilómetros, corre en su gran mayoría en forma paralela a la Ruta Nacional 151.
La empresa a cargo de las tareas es la UTE (Unión Transitoria de Empresas) conformada por E.Co.P. Construcciones S.R.L y ProObra S.A, el monto de contrato asciende a $81.704.820,71 y cuenta con un plazo de ejecución de 540 días corridos.
