Trabajos finales en Estación Transformadora de Acha


Trabajos finales en Estación Transformadora de Acha

Mejoras energéticas en la subestación de General Acha con una importante inversión del Gobierno provincial.

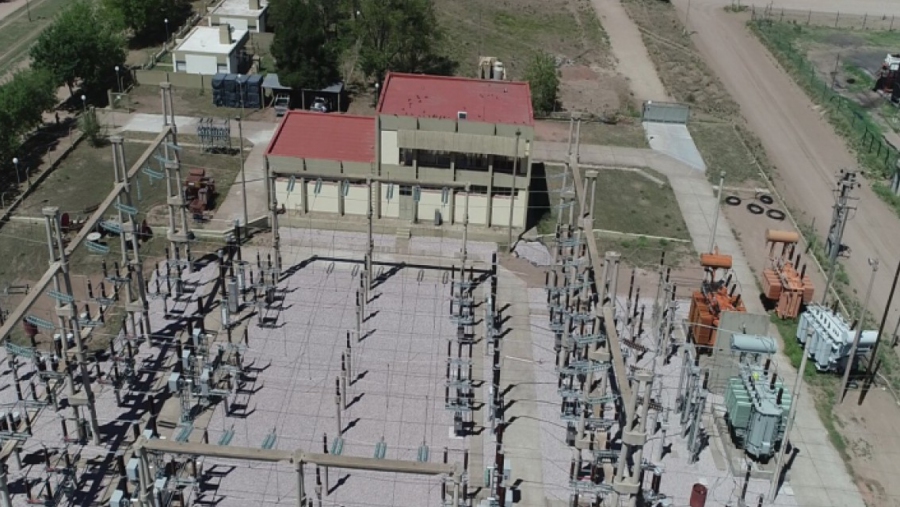

Desde la Administración Provincial de Energía se informó que avanza la obra de construcción del nuevo campo transformador para 132 kv en la Estación Transformadora de General Acha.
Las tareas tienen un monto de $49.983.770 y un plazo de ejecución de 356 días corridos, con la empresa ejecutora Napal y Muñoz SA.

“Hoy por hoy estamos teniendo una capacidad de transformación de 15 mv en 132 y vamos a pasar a tener 45, con lo cual estamos acompañando el crecimiento, proveyendo mayor capacidad de transformación para atender la demanda eléctrica de General Acha y toda la zona aledaña que depende de esta estación”, indicó Gonzalo Marcos, administrador del APE.

Totalmente financiada por el Gobierno provincial, la obra consiste en la construcción de toda la parte civil y puesta en marcha de un nuevo campo transformador de la estación. Se encuentra en su etapa final de ejecución y va a permitir triplicar la potencia de transformación disponible en la estación.
